पहली बार टिहरी बांध ने 830 मीटर की पूरी क्षमता हासिल की

पहली बार टिहरी बांध ने 830 मीटर की पूरी क्षमता हासिल की

Updated on: 24 Sep 2021, 08:35 PM

ऋषिकेश:

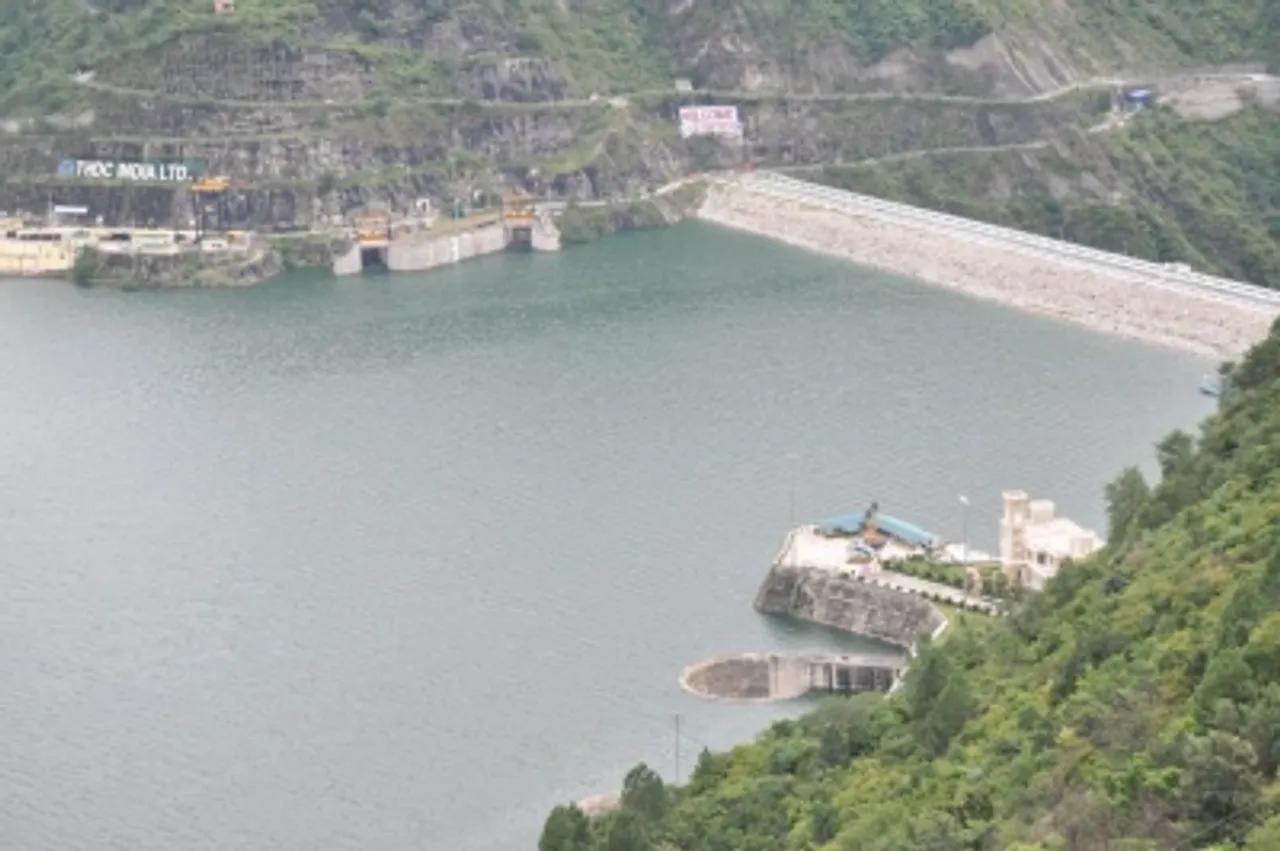

उत्तराखंड में टिहरी बांध परियोजना एक मील के पत्थर तक पहुंच गई है, क्योंकि इसने पहली बार 830 मीटर की पूरी क्षमता हासिल की है।

यद्यपि यह परियोजना पिछले 15 वर्षो से अति आवश्यक 1000 मेगावाट बिजली और पीने और सिंचाई के पानी, बाढ़ नियंत्रण, मछली पकड़ने, पर्यटन आदि जैसे अन्य लाभ प्रदान कर रही है, फिर भी इसकी पूरी क्षमता मायावी थी।

विभिन्न मुद्दों के कारण टिहरी जलाशय को ईएल 830 मीटर के पूर्ण जलाशय स्तर (एफआरएल) तक नहीं उठाया जा सका। हालांकि, केंद्र और राज्य सरकारों के प्रयासों से, टीएचडीसी इंडिया द्वारा परियोजना के लंबित पुनर्वास मुद्दों को हल करने के बाद यह विशाल कार्य हासिल किया गया था।

उत्तराखंड सरकार ने 25 अगस्त, 2021 को टिहरी जलाशय के स्तर को ईएल 830 मीटर तक बढ़ाने की अनुमति दी थी। इस अनुमति से पहले, बांध अधिकारियों को इसे पूर्ण स्तर और पूर्ण क्षमता तक बढ़ाने की अनुमति नहीं थी क्योंकि पानी और बिजली का पूरी तरह से उपयोग नहीं हो रहा था।

भागीरथी नदी पर योजना और पृथ्वी भरण बांधों में तीसरा सबसे ऊंचा और सभी बांधों में दसवां सबसे ऊंचा है। इस परियोजना में एक 260.5 मीटर ऊंची पृथ्वी और रॉक फिल बांध और एक भूमिगत बिजली घर में 250 मेगावाट की चार मशीनें शामिल हैं। इस परियोजना में मानसून के दौरान लगभग 2,615 एमसीएम अधिशेष बाढ़ के पानी को संग्रहित करने की क्षमता है।

मानसून के बाद, संग्रहीत जल उत्तर प्रदेश के गंगा के मैदानी इलाकों में 8.74 लाख हेक्टेयर भूमि को सिंचाई सहायता प्रदान करता है और लगभग 40 लाख की आबादी के लिए दिल्ली को लगभग 300 क्यूसेक पेयजल और लगभग 30 लाख की आबादी के लिए उत्तर प्रदेश को 200 क्यूसेक पानी उपलब्ध कराता है। इस परियोजना ने टिहरी कमांड क्षेत्र के किसानों को एक वर्ष में तीन फसलों तक की खेती करने में सक्षम बनाया है।

बांध हरिद्वार और प्रयागराज में विभिन्न पवित्र स्नान और पर्वो के लिए कम अवधि के दौरान गंगा नदी में अतिरिक्त पानी छोड़ कर पर्याप्त निर्वहन सुनिश्चित करता है। यह कुंभ मेला के दौरान अतिरिक्त रिलीज द्वारा गंगा में पर्याप्त जल निर्वहन भी सुनिश्चित करता है।

टिहरी बिजली संयंत्र उत्तरी ग्रिड को सालाना 1000 मेगावाट बिजली और 3,000 मिलियन यूनिट से अधिक ऊर्जा प्रदान करता है, जिसमें से 12 प्रतिशत उत्तराखंड को मुफ्त में जाता है।

इस परियोजना की कल्पना 1949 में की गई थी और भारत सरकार ने 1986 में भारत और उत्तर प्रदेश सरकारों की एक संयुक्त उद्यम कंपनी के रूप में इसे मंजूरी दे दी थी। भारत और रूस के बीच एक तकनीकी-आर्थिक समझौते पर 1986 में हस्ताक्षर किए गए थे। टीएचडीसी इंडिया लिमिटेड (पूर्व में टिहरी हाइड्रो डेवलपमेंट कॉरपोरेशन) को 1988 में इस योजना को लागू करने के लिए शामिल किया गया था।

बांध की सुरक्षा, पानी और पर्यावरण की गुणवत्ता पर इसके प्रभाव भी विवादास्पद मुद्दे थे। इन मुद्दों पर विचार-विमर्श करने के लिए कई सरकारी विभागों और वैज्ञानिकों और विशेषज्ञों के पैनल गठित किए गए थे और उनकी सिफारिशों के बाद, मुख्य बांध का निर्माण 1990 में अपस्ट्रीम कॉफर डैम के निर्माण के साथ शुरू हुआ था। भारतीय और रूसी विशेषज्ञों द्वारा बांध की भूकंपीय सुरक्षा की फिर से समीक्षा की गई। भारत सरकार ने 1994 में परियोजना के कार्यान्वयन को मंजूरी दी और बांध कार्यो का वास्तविक निर्माण 1995 में शुरू हुआ।

परियोजना संरचनाओं का निर्माण रुक-रुक कर विरोध के साथ जारी रहा और अंतत: 2005 में पूरा किया जा सका। परियोजना की कमीशनिंग अक्टूबर 2005 में शुरू हो सकती है जब उत्तराखंड के उच्च न्यायालय ने अंतिम मोड़ सुरंग टिहरी जलाशय (टी -2) को भरने शुरू करने की अनुमति दी थी। अक्टूबर 2005 में जलाशय के प्रारंभिक भरने के शुरू होने के बाद, बिजली घर की 4 इकाइयों को चालू करना भी एक-एक करके शुरू हुआ और जुलाई 2007 में परियोजना पूरी तरह से चालू हो गई।

टिहरी जलाशय का प्रारंभिक भराव एक चुनौती थी क्योंकि टिहरी बांध भारत में इतनी ऊंचाई का पहला पृथ्वी और रॉक फिल बांध था। टीएचडीसीआईएल ने हर तरह की सावधानी बरती, दुनिया भर में उच्च बांधों के प्रारंभिक भरने के बारे में उपलब्ध साहित्य की समीक्षा की और स्थापित उपकरणों और भूगर्भीय अवलोकनों के माध्यम से संरचनाओं की नियमित निगरानी के कार्यक्रम के साथ बांध भरने के कार्यक्रम को तैयार करने के लिए जल परियोजना विशेषज्ञों से परामर्श किया।

अक्टूबर 2005 में अंतिम सुरंग टी-2 के बंद होने के बाद, जलाशय धीरे-धीरे ईएल (प्लस) 638 मीटर से ऊपर ईएल (प्लस) 785 मीटर तक अक्टूबर 2006 तक यानी पहले भरने के मौसम के पूरा होने तक भर गया। इसके बाद, नवंबर 2006 से जून 2007 तक, जलाशय वापस ईएल 740 मीटर तक कम हो गया।

वर्ष 2020 तक, जलाशय को ईएल 828 तक भरा गया था, क्योंकि भारत सरकार ने टीएचडीसीआईएल को जलाशय के स्तर को केवल उस स्तर तक बढ़ाने की अनुमति दी थी। ईएल 830 मिलियन तक भरने की अनुमति इस वर्ष अगस्त, 2021 में राज्य सरकार द्वारा दी गई थी। जलाशय 11 सितंबर को ईएल 828 मीटर को छू गया था और उसके बाद 24 सितंबर, 2021 को ईएल (प्लस) 830 मीटर तक पहुंचने के लिए फिलिंग की गई थी।
